На березі Дніпра в престижному районі Оболонських Липок закінчено будівництво елітного житлового комплексу.

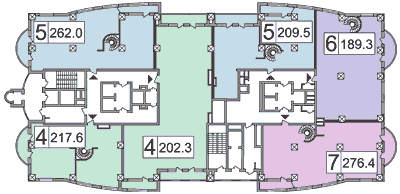

Будинок 2. Поверх 27.

Будинок 2. Поверх 26.

Будинок 2. Поверх 25.

Будинок 2. Поверх 24.

Будинок 2. Поверхи 20-23.

Будинок 2. Поверхи 16-19.

Будинок 2. Поверх 15.

Будинок 2. Поверх 14.

Будинок 2. Поверхи 7-13.

Будинок 2. Поверх 6.

Будинок 2. Поверх 5.

Будинок 2. Поверх 4.

Будинок 1. Поверхи 25-26.

Будинок 1. Поверх 24.

Будинок 1. Поверхи 22-23.

Будинок 1. Поверх 21.

Будинок 1. Поверхи 14-20.

Будинок 1. Поверхи 7-13.

Будинок 1. Поверх 6.

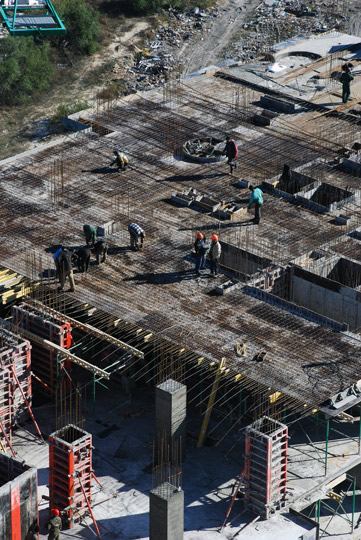

- Фото - Будівництво житлового комплексу по пр. Героїв Сталінграда, 2.

- Фото - Будівництво житлового комплексу по пр. Героїв Сталінграда, 2.

- Фото - Будівництво житлового комплексу по пр. Героїв Сталінграда, 2.

- Фото - Будівництво житлового комплексу по пр. Героїв Сталінграда, 2.

- Фото - Будівництво житлового комплексу по пр. Героїв Сталінграда, 2.

- Фото - Будівництво житлового комплексу по пр. Героїв Сталінграда, 2.

- Фото - Будівництво житлового комплексу по пр. Героїв Сталінграда, 2.

- Фото - Будівництво житлового комплексу по пр. Героїв Сталінграда, 2.

- Фото - Будівництво житлового комплексу по пр. Героїв Сталінграда, 2.

- Фото - «Сад каменів» біля житлового комплексу по пр. Героїв Сталінграда, 2.

| Рік | 2011 | 2012 | 2013 | ||||||||||||||
|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|
| Квартал | II | III | IV | I | II | III | IV | I | II | ||||||||
| Місяць | 4-6 | 7-9 | 10-12 | 1-3 | 4 | 5 | 6 | 7 | 8 | 9 | 10 | 11 | 12 | 1-2 | 3 | 4 | 5-6 |
| Оболонська набережна, 1 корпус 2 (I черга) - Введений в експлуатацію | |||||||||||||||||
| Монолітно–каркасні роботи | 100% | ||||||||||||||||
| Цегляна кладка виконана на всіх поверхах | 100% | ||||||||||||||||
| Зовнішнє оздоблення фасаду | 90% | 98% | 99% | 100% | |||||||||||||
| Монтаж металопластикових вікон | 100% | ||||||||||||||||
| Влаштування покрівлі будинку | 100% | ||||||||||||||||
| Залито стяжку під підлогу | 100% | ||||||||||||||||
| Внутрішні сантехнічні та електромонтажні роботи | 80% | 90% | 96% | 98% | 99% | 100% | |||||||||||
| Внутрішнє оздоблення будинку | 75% | 80% | 92% | 96% | 98% | 99% | 100% | ||||||||||
| Оболонська набережна, 1 корпус 1 (II черга) - Введений в експлуатацію | |||||||||||||||||
| Монолітно–каркасні роботи | 100% | ||||||||||||||||
| Цегляна кладка виконана на всіх поверхах | 100% | ||||||||||||||||
| Зовнішнє оздоблення фасаду | 52% | 60% | 65% | 80% | 82% | 85% | 88% | 90% | 95% | 96% | 97% | 98% | 98.5% | 100% | |||
| Монтаж металопластикових вікон | 70% | 75% | 98% | 100% | |||||||||||||
| Влаштування покрівлі будинку | 85% | 95% | 100% | ||||||||||||||
| Залито стяжку під підлогу | 75% | 85% | 90% | 95% | 96% | 98% | 100% | ||||||||||
| Внутрішні сантехнічні та електромонтажні роботи | 50% | 60% | 65% | 70% | 85% | 90% | 95% | 96% | 97% | 98% | 100% | ||||||
| Внутрішнє оздоблення будинку | 45% | 50% | 60% | 80% | 85% | 90% | 95% | 96% | 97% | 98% | 100% | ||||||
| Вбудовано-прибудовані 5-ти поверхові нежитлові приміщення (III черга) Готель | |||||||||||||||||
| Монолітно–каркасні роботи | 100% | ||||||||||||||||
| Цегляна кладка | 60% | 90% | 95% | 98% | 100% | ||||||||||||
| Підземний паркінг - Введений в експлуатацію | |||||||||||||||||
| Монолітно-каркасні роботи | 100% | ||||||||||||||||
| Цегляна кладка | 60% | 90% | 95% | 99% | 100% | ||||||||||||
| Гідроізоляція | 42% | 95% | 100% | ||||||||||||||
| Внутрішнє оздоблення | 50% | 60% | 70% | 80% | 85% | 86% | 88% | 100% | |||||||||
| Зовнішні інженерні мережі | 75% | 90% | 95% | 100% | |||||||||||||
| Благоустрій території | 5% | 40% | 60% | 70% | 100% | ||||||||||||
